编者按:卓越城保障性租赁住房建设项目是落实国家保障性住房政策、服务地方民生的重要工程。项目建成后,将提供954套保障性租赁住房,有效缓解住房需求。华体会华体会首页及安徽建工集团股份有限公司联合体中标后,迅速成立两级指挥部,实行分层级管理和挂牌作战机制,形成高效协同、紧密配合的工作格局,全力推进工程建设,彰显企业社会责任担当。
为全景展现卓越城保障性租赁住房建设项目的推进历程,及时传递工程建设成果与一线奋斗精神,特开设“建设战报”专栏。通过系列报道,不仅旨在让各方实时掌握项目动态,凝聚建设合力,也为记录企业践行社会责任、打造民生工程的生动实践,树立行业标杆。
工程进展速递
(一)关键节点再传捷报:

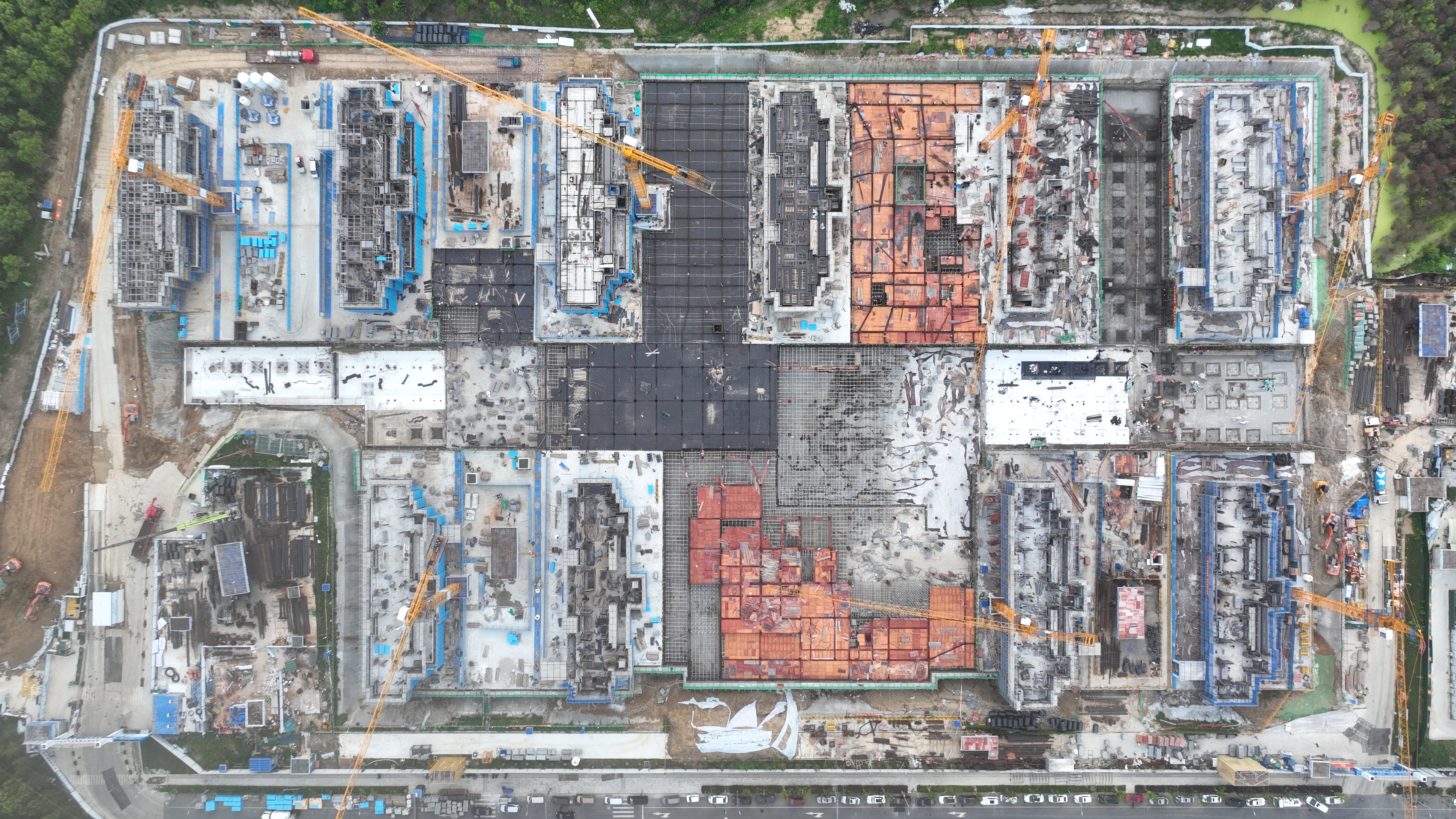

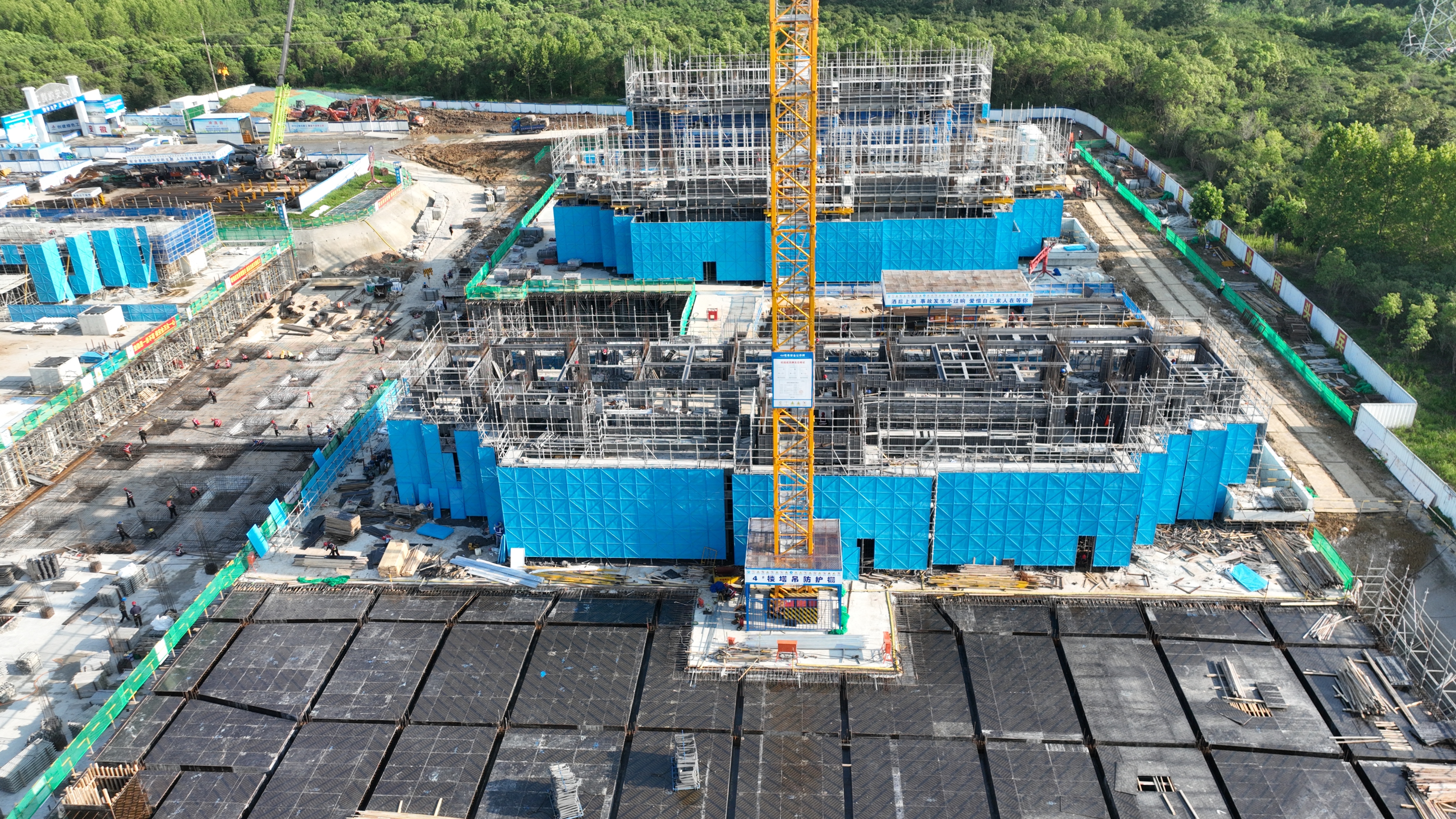

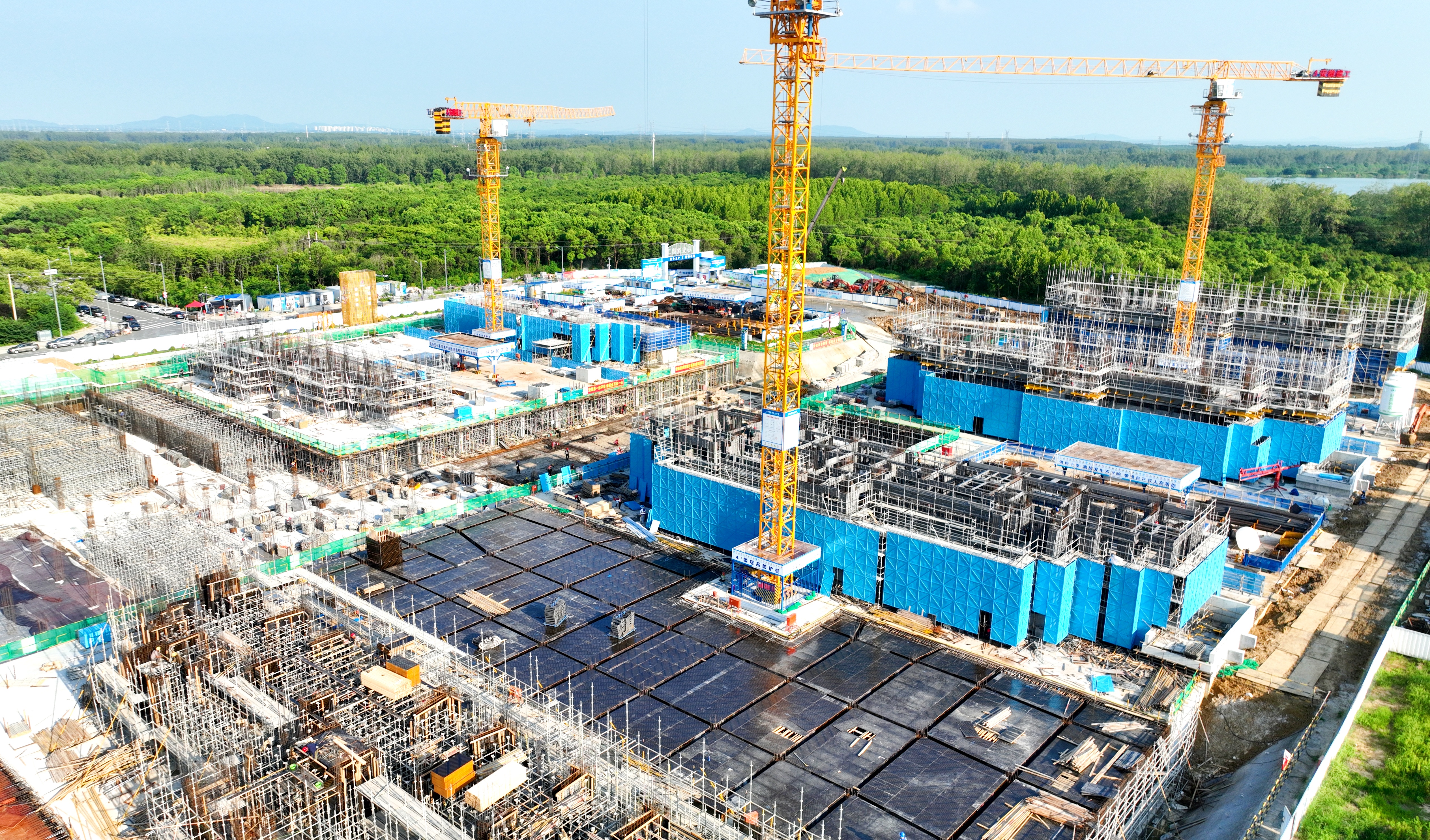

1.主体结构建设“再提速”:1#楼顺利完成三层顶梁板铝模拼装,成为项目首栋进入三层结构施工的单体;2#楼三层顶梁板铝模拼装完成80%,即将进入浇筑阶段。地库工程进展显著,7区筏板结构总面积17900平方米,已完成16669平方米,完成率达93.1%;4、5、6、7区地下室顶板结构总面积17500平方米,已完成12332平方米,完成率70.5%。施工中巧妙穿插模板安装与钢筋绑扎作业,大幅提升效率,全体人员正朝着8月中旬地库主体封顶的关键节点奋力迈进。
2.装配式施工规模化:预制叠合板累计吊装496块,依托“四点起吊+激光测距”工艺,吊装精度保持在±1mm,完全符合国家规范要求,为后续大面积装配式施工积累了成熟经验。

(二)单体楼宇进展:
1#楼:三层顶梁板铝模拼装完成;
2#楼:三层顶梁板铝模拼装80%;
3#楼:二层墙柱钢筋绑扎完成,墙柱铝模正进行拼装施工;
4#楼:二层正进行铝模加固、安装预埋、二层顶梁板钢筋绑扎作业;
5#楼:一层墙柱模板合模完成,内架搭设完成;
6#楼:一层正进行顶梁板铺设,墙柱加固完成,叠合板吊装完成;
7#楼:一层正进行墙柱钢筋绑扎;
8#楼:三层正进行墙柱钢筋绑扎;
9#楼:二层正进行墙柱钢筋绑扎;
10#楼:二层正进行墙柱钢筋绑扎;
地库4区顶梁板钢筋绑扎完成75%;地库5区正进行顶梁板模板铺设;地库2区正进行顶梁板模板铺设;地库6区北侧内架搭设完成;地库7区、6区南侧正进行防水施工。
(三)地库辅助工程
地库桩基、塔吊基础、塔吊安装、土方外运、桩基检测、地下室垫层均已完成;地下室筏板结构完成93.1%,地下室顶板结构完成70.4%,为后续主体施工奠定坚实基础。
施工技术亮点
(一)创新技术应用,筑牢安全文明施工防线
装配式楼梯洞口钢围笼爬梯:采用一体化集成设计,集成防护、通行、作业三大功能,移动便捷、安装高效,解决了传统分段搭设的“施工空档期”问题,避免了预制楼梯吊装滞后导致的铝模楼梯间裸露隐患。

定型化电梯井防护罩:针对电梯井铝模施工中“背楞加固及模板拆装导致内架无法及时搭设”的难题,创新应用定型化防护罩,在混凝土浇筑前实现全周期洞口封闭,消除高处坠落风险,防护网片可周转使用,降低成本约20%。
定型化箍筋吊具:经结构优化与强度验算,具备稳定的连接与固定系统,防止吊运过程中箍筋滑脱,杜绝物体打击事故,高容量吊运可减少吊次30%,提升工效显著。
(二)装饰装修:前置深化,样板先行
材料选样与封样:完成主要装饰材料(地砖、墙砖、橱柜、卫浴)的选样确认,组织多方比选并封存样品,确保材质、色彩符合设计要求。
图纸会审与深化:依据设计图纸与材料清单,梳理节点做法、尺寸标注及专业交叉问题,形成会审记录并落实设计变更;完成定制类家具深化设计(结构构造、五金配置)及墙面地面瓷砖排版深化(优化模数分割,控制加工损耗)。
样板间准备:推进样板间材料下单与排产,协调供应商明确生产周期,保障后续施工进度。
(三)铝模与BIM应用,效率质量双提升
铝模应用成效显著:1#、2#楼三层结构使用铝合金模板,实测墙面垂直平整度≤4mm(符合国家规范要求),较传统木模效率提升35%,建筑垃圾减少65%,实现“绿色施工”与“品质提升”双赢。
BIM技术赋能:持续运用BIM进行预制构件与现浇部位碰撞检查、钢筋预留预埋精确定位,技术交底采用三维可视化方式,大幅降低返工率。
多措并举保进度
7月28日、8月4日,卓越城项目指挥部先后召开现场调度会,检查督导项目进度、安全文明施工等情况,强调“要抓住夏末施工黄金期,加快主体结构与地库工程建设,确保8月中旬地库封顶;同时强化安全管理,落实高温错峰作业,保障人员健康”。

为切实做好夏季高温天气安全生产工作,项目严格实行错峰作业,现场配备24小时医务值守,每日供应绿豆汤及盐汽水、防暑药品;完成防火应急演练1次,进一步强化全员消防安全意识,提升应急处置能力。
下一步,项目团队将以精细化管理为抓手,齐心协力推动精装修样板品质呈现、地库结构圆满收官,确保项目如期高质量交付,为合肥高品质保障性住房建设贡献建工三建力量。
